高温下的坚守|电力工人24小时在密闭隧道加紧工作 缓解用电压力( 二 )

  这个正在进行的隧道电缆铺设工程 , 是为即将投入运行的220千伏元宝山变电站 打通输电通道 。 从4月1号开始 , 150多名工程技术人员就在隧道里扎下了根 , 他们铺设了75000多米长的电缆 , 为了完成电缆间的接头无缝吻合 , 需要工人们经过加热、打磨、套锥、压接等14道工序 , 像这样的无缝吻合的接头就有138处 。


高温下的坚守|电力工人24小时在密闭隧道加紧工作 缓解用电压力

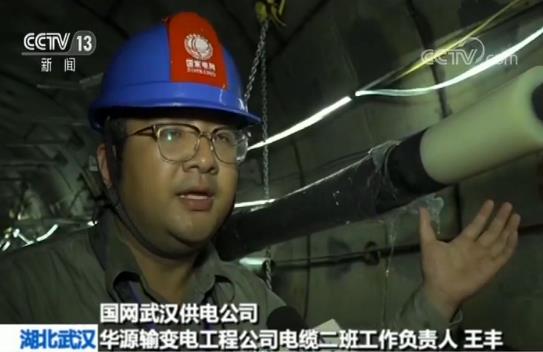

  国网武汉供电公司华源输变电工程公司电缆二班工作负责人 王丰:经过精心打磨后 , 这个部位不允许出现一个毛刺点 。 如果有 , 电缆本体会在运行过程中因为这个毛刺点被迅速击穿和烧毁 。
