合龙段施工
合龙段采用吊架(挂篮改装)施工,为了保证两个悬臂端重量一致,通过调整挂篮位置或增加配重的方法平衡两侧,配重量由监控单位根据现场计算。
采用临时锁定低温浇筑,合龙前焊接劲性骨架使两悬臂端临时连接,保持相对固定以防止合龙段混凝土因早期热胀冷缩而开裂。同时选择在一天中气温较低、气温较稳定时浇筑混凝土,避免混凝土处于升温、微压状态下达到终凝,避免受拉开裂。
确保浇筑质量的有效措施
模板采用大面积钢模,除强度应满足浇筑混凝土的各项要求外,为保证其表面平整度,设计时主要以刚度控制。
对模板的拼接缝,力求做到设计合理,加工制作精细,减少或避免漏浆现象发生。
尽量减少对拉螺杆数量,以减少混凝土上的孔洞,并对主梁施工完成后留下的孔洞及时封堵修补。采用与主梁相同标号的水泥浆进行,力求做到与主梁混凝土颜色-致,并安排专人负责。
加强主梁平面位置与标高的测量复核,特别是挂篮锚杆预留孔、预埋件、斜拉索张拉锚垫板的定位必须准确。主梁在挂篮滑移前后、浇筑前后、斜拉索张拉前后均需测量标高的变化,以指导下一节段的标高控制。
大桥挂篮悬浇工程施工质量控制包括梁底线形控制、混凝土控制、吊杆预留孔施工控制、悬浇块接头缝控制、预应力施工质量控制。

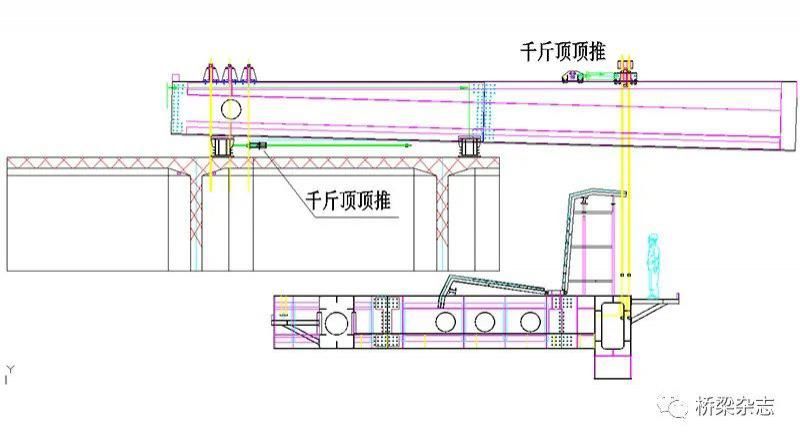

超宽前支点挂篮施工采用上滑梁代替传统桁架系统,简化了梁面以上组合式桁架拼装系统,有效解决传统组合式桁架占用空间大、拼装复杂、自重载荷大、行走控制难度大的问题。同时很大程度上解决了挂篮横向宽度大、箱梁断面高、块段混凝土体积大导致的横向控制难度大、纵向定位不准确的问题,有效提高了施工进度,节约了施工成本,产生了显著的经济社会效益。为后续桥梁施工提供了良好的施工经验,打下了坚实的基础。
本文刊载 /《桥梁》杂志
2020年 第3期 总第95期
作者 / 石怀远
作者单位 / 安徽省公路桥梁工程有限公司
编辑 / 裴小吟
美编 / 赵雯
责编 / 王硕
审校 / 裴小吟 廖玲
推荐阅读
- 白酒|什么是真全粮原浆酒?
- 广西:优化“案-件比” 提升人民群众司法获得感
- 经典|#钟于经典传统味#奥尔良砂锅鸡煲
- 消息资讯|用高新科技改造传统专业——专访西安高新科技职业学院院长助理谢金鹏
- 提速|赋能传统行业,金融科技发展全面提速:5家明星创业公司亮相场景汇专场路演
- 中消协:网络游戏经营者要优化防沉迷与家长监护系统
- COSTA|COSTA青岛门店全部撤店 称是业务优化调整
- Microsoft|微软探索 LTO+PGO 以优化 Linux 内核
- 七夕|央视七夕晚会总导演顾志刚:探索传统文化年轻表达
- 维修|选对头条下拉框优化公司,轻松实现品牌词在头条下拉框的展现
