项目|干货 | 通用汽车新项目开发要求详解( 七 )

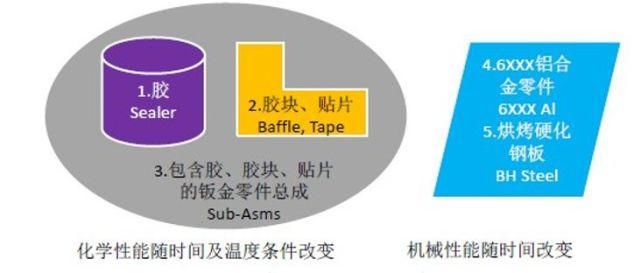

Gate 2完成BIW时效性零件控制方法;
Gate 3、4验证控制方法并review,最终落地到控制文件
要求:
1. BIW时效性零件主要5类
 项目|干货 | 通用汽车新项目开发要求详解
文章图片
2. 管控方法涵盖:采购订单管控、原材料管控、生产管控(工艺、工装、操作方法等)、检 验管控、物流管控(周转、存储、运输)
交付物:
BIW时效性零件清单 BIW时效性零件管控方法
VIAQ
目的:
项目阶段对VIAQ工作的策划;车内空气质量,测试汽车车向内空气中允许存在的挥 发性和半挥发性有机化合物(VOC和SVOC)含量的法规。
时间:
Gate 1根据SOR、工程技术要求等,明确零件VIAQ要求及测试计划;
Gate 5 PPAP前完成连续稳定的三次袋子法测定。
要求:
1. 根据计划在SGM认可实验室进行VIAQ测试;
2. 零件PPAP节点前完成连续稳定的三次袋子法测定结果 至少MC/OTS、PPV、NS各一次;
3. 结果均需要作为交付物更新于APQPReview中,并且最后三次测试都合格才能拿到Full
PPAP,如有相关VIAQ问题导致的PPAP风险尽早识别;
4. 新项目VIAQ要求向Tier2和材料供应商进行延伸;每次测试包含总成和同批次关键子零件
交付物:
VIAQ测试计划及跟踪;VIAQ测试报告
GP10
目的:
即对零部件供应商开发、验证及质量控制实验室的评估和认可程序
时间:
Gate 2进行DV/PV实验时实验室选择关注;
GP10申请和文审必须在Gate 3完成(DV/PV前),现场评审在Gate 5完成( PPAP前)
要求:
1. 所有的试验项目都必须由获得SGM GP10认可的实验室完成;
2. 如需委托第三方进行试验,此第三方实验室必须通过ISO17025认可以及SGM的GP10认可;
3. GP10认证的试验范围和认证有效期符合要求。
4. 注意GP10使用范围,实验室及在线的生产检测设备和检测方法(如果SGM-SOR等技术协议有要求)。
交付物:
GP10认可证书
BIQS
目的:
对供应商的管理体系进行评估及跟踪,保证供应商的质量体系更符合SGM的要求。
时间:
Gate 1提供实施BIQS差距分析评审及推进计划;每阶段review;
原则上Gate 5完成BIQS认可( PPAP前)。
要求:
1. SGM对于供应商基础质量管理体系的要求;
2. 每阶段review BIQS推进进展;
3. 现阶段Level 3是合格的最低要求;
4. 其他要求详见BIQS培训教材。
交付物:
BIQS推进计划及跟踪 BIQS认可证书(系统)
 项目|干货 | 通用汽车新项目开发要求详解
文章图片
目的:
策划3C零件3C认证与报备,满足项目节点
时间:
Gate 1根据要求确定零件是否有3C要求,
Gate 3零件T0/T1/T2后进行3C申请认证,
Gate 4(-33周)完成零件3C认证与报备(泛亚)、实物核对照片。
要求:
1. Gate 4阶段要确认零件3C标识的一致性确认;
2. 零件申报周期是90天(13周)
3. 零件在申报3C后,如有更改,要进行更新或说明,具体流程可咨询泛亚相关部门。
4. 供应商关注:
法规标记加施方式(模制/模压、印刷、喷码、打印在标签上、贴于产品包装袋上);
带法规标记物料上线时间及对应造车阶段;
GP12检查清单是否包含对法规标记的检查;
交付物:
3C认证证书 实物3C照片
【 项目|干货 | 通用汽车新项目开发要求详解】3C一致性确认清单
